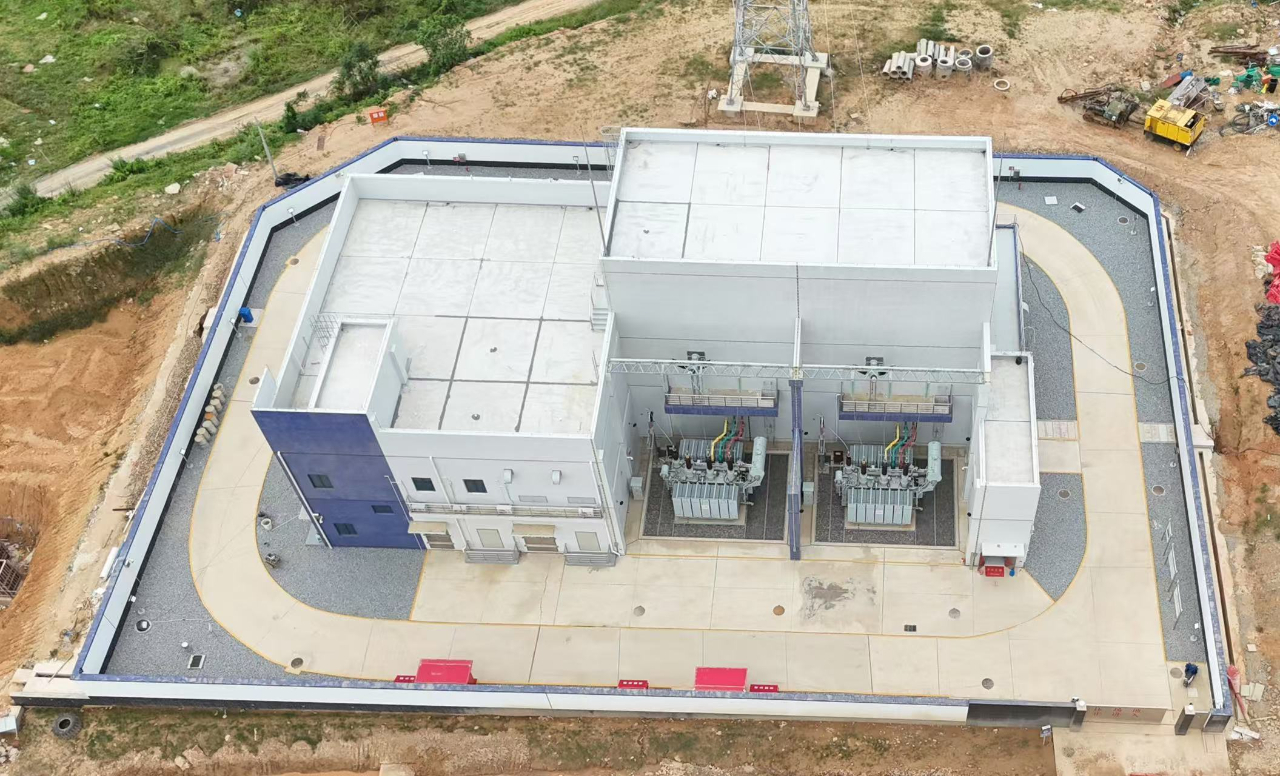

近来,广东省阳西县凤凰岭矿区“永久用电”接入体系工程顺畅投产送电。跟着110千伏凤凰岭变电站主变压器成功完结冲击合闸,各项参数安稳,标志着阳西凤凰岭矿区项意图“动力心脏”正式投入到正常的运用中,为该项目后续的出产运营打下坚实根底。
作为中交四航局初次出资建造110KV输变电范畴的探索性工程,团队秉持“摸着石头过河”的务实情绪,自动作为,
经过与各级供电部分深度对接,精准整理全流程节点,立异选用“并联推动、容缺受理”工作法,同步推动多项批阅。终究,项目仅用6个月就高效完结了悉数前期手续处理,并成功归入广东省电网“十四五”规划中期调整,为该项目正式开工奠定了坚实根底。
“该工程创下了中交四航局电力工程项目施工史上的‘三个榜首’,分别是首个110KV高压输变电项目、首个触及多区域大规划征地拆迁的工程、首个需长期大范围高空作业的电力项目。工程线公里,横跨阳西县三个首要镇区,建造内容体系全面,包括四大中心板块。”据中交四航局广东省阳西县凤凰岭矿区接入体系工程项目负责人贺俊华介绍。变电工程,装备2台35MVA主变压器及智能监控体系,构建安全可靠、高效率节约动力的变电纽带;输电工程,途径多种地势,架起34公里架空线段跨过电缆,要点处理跨交通要道及敏感区域的电力运送问题,打通矿区电力“自动脉”;通讯工程,铺设36公里光纤,装备多套通讯设备,构成电力调度与安全出产的“双通道”保证;对侧及配网工程,在汇能变电站扩建出线距离及安全保护装置,并引线联接厂区和生活区供电站,完成无缝联接的接供电网络。
在建造全程,中交四航局建造团队成功应对了“四大应战”:高技能壁垒、杂乱征拆和谐、高空作业安全危险及恶劣气候影响。经过组成技能专班攻坚要害设备装置、选用“驻村工作”化解矛盾胶葛、严格执行全流程安全管控并引进无人机等智能监控设备,项目终究完成了13个月高空作业零事端的安全方针。
此次工程的满意投产,不仅为阳西凤凰岭矿区项目注入微弱的“电力强心剂”,更显示了中交四航局在高端电力工程范畴的技能、和谐与管控才能。该项意图成功为中交四航局积累了名贵的高压电力建造经历,为进一步进军高端电力商场、参加更大规划动力基建项目夯实了根底,敞开了在电力工程范畴高水平开展的新篇章。
